Beomlott a gödör fala, leszabályozta a rendszer a IV. blokk működését, bejelentés nélküli foglalkoztatottak, újabb kiégett üzemanyagtárolók lesznek üzembe helyezve – ezek az elmúlt napok történései Pakson.
MÁR A GÖDÖR FENEKÉN VAGYUNK, DA SAJNOS AZ OLDALFALA BEOMLOTT!
Az Országos Atomenergia Hivatalnak egyre több a dolga a Paksi Atomerőmű bővítése során fellépő építési problémákkal, illetve a régi blokkoknál előforduló teljesítmény csökkenésekkel.
Legutóbbi határozatuk tárgyaként a következőket jelölte meg a működő atomerőművi blokkok és az újonnan épülő blokkok felügyeletét ellátó szervezet; „A Paksi Atomerőmű blokk nukleáris sziget talajkiemelési munkái kivitelezési, tevékenysége folytatásának megtiltása kapcsán szükséges további intézkedések elrendelése.”
A Hivatal az építési naplóba a következő bejegyzést tette:

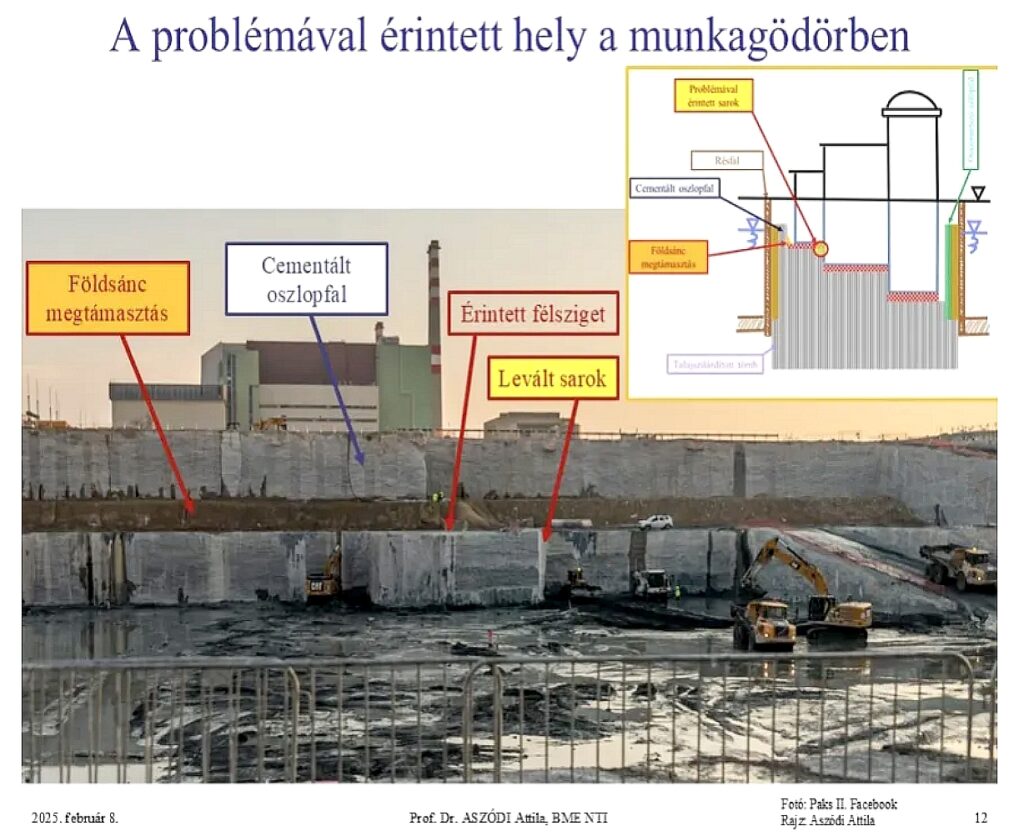

„2025.01.15-én a déli falon a megerősített talajban a 81,15 mBf és 74,00 mBf közötti szinten repedéseket észleltek. Ezt a területet elkerítették, biztonsági zónát szerveztek és geodéziai ellenőrző pontokat helyeztek el (mellékelt fotó). 2025.01.30-án a megerősített talaj egy része beomlott a repedés kialakulásának területén (mellékelt fénykép).” Egyúttal „felszólítja Paks II. Zrt.-t, mint Engedélyest, hogy az 5. blokk munkagödre déli falának beomlással érintett szakasza, valamint a munkagödör ezen kockázattal érintett valamennyi területe tekintetében haladéktalanul állítsa le a munkavégzést, és tegye meg a szükséges óvintézkedéseket.”

Tehát a bejegyzés azt a tényt takarja, hogy beomlott az 5. számú épülő blokk oldalfala, mely a 25 m mélységű munkagödör, mintegy 7 m magasságú részét érintette és amíg a térhatároló falak nem stabilak, addig semmilyen munkavégzés nem engedélyezett a területen.
A korábban ott helyszíni szemlét tartó ellenzéki képviselők patakszerű vízbetörésről is beszámoltak még a gödör falának beomlása előtt, ami természetes is lehetne, hiszen ilyen mélységben vízzáró rétegeket is átvágnak az építők. A térhatároló szádfalaknak kellett volna megvédeniük a munkagödröt a vízbefolyásoktól, de úgy tűnik, hogy ezt a feladatot nem sikerült megoldani.
Ezek ismeretében felmerülhet bennünk a kérdés, hogy ha a helyszíni szemléken vízbefolyások voltak tapasztalhatóak a munkagödör falából, akkor azok milyen módon érinthetik a jelenleg is üzemelő blokkok környezetét, állékonyságát, hiszen az építési- és az üzemi területek között nem túl nagy a távolság, a víz pedig nagy úr?
BEJELENTÉS NÉLKÜL IS LEHET?
Az a tény is a napokban látott napvilágot, hogy a kivitelezéssel megbízott orosz cég és az általa megbízott, vele szerződésben álló cégek jelentős számban alkalmaztak bejelentés nélkül munkavállalókat, amiért a munkaügyi hatóság 4,5 milliós bírságot szabott ki.
AUTOMATIKUS VÉDELMI MŰKÖDÉS A PAKSI ATOMERŐMŰ 4. BLOKKJÁN
Az MVM Paksi Atomerőmű 4. blokkján 2025. február 09-én délután automatikus védelmi működés történt, amely 180 MW-tal csökkentette a blokk villamos teljesítményét. A műszaki hiba elhárítását követően február 10-én hajnali 3 órakor a blokkot újra a teljes teljesítményre szabályozták fel.
ÚJABB KIÉGETT KAZETTÁK „PIHENHETNEK” PAKSON
Az elmúlt év végén, újabb kamrák üzembe helyezésére adott be kérelmet az Országos Atomenergia Hivatalhoz a Paksi Atomerőmű üzemi területén működő Radioaktív Hulladékokat Kezelő Közhasznú Nonp. Kft. Már a 25., 26., 27., és a 28. kamrát szeretnék üzembe helyezni, annak okán, hogy már nem nagyon van hova szállítani a kiégett üzemanyagokat, melyeket korábban, az azokat értékesítő orosz félhez szállítottunk vissza. Kérdés, hogy ez a tény vajon mennyivel fogja majd megnövelni a térségünknek járó támogatások összegét?
Péjó Zoltán
